近日,河南省锅检院、豫检集团锅检院有限公司电站二部监督检验工作组一行远赴新疆,对第四师可克达拉2×350MW热电联产工程项目2号锅炉开展水压试验前安装监督检验集中抽查工作。
检验组在项目部会议室召开首次会议,认真听取施工单位关于2号锅炉安装进展、质量管理体系运行及水压试验准备情况的汇报。会上,施工单位就项目概况、施工合同范围、锅炉安装关键节点完成情况以及焊接、热处理、无损检测等具体工作进行了详细说明。目前,锅炉钢架、平台、受热面及密封附件基本安装完成,水压试验方案已按专项方案要求完成编制、审批。

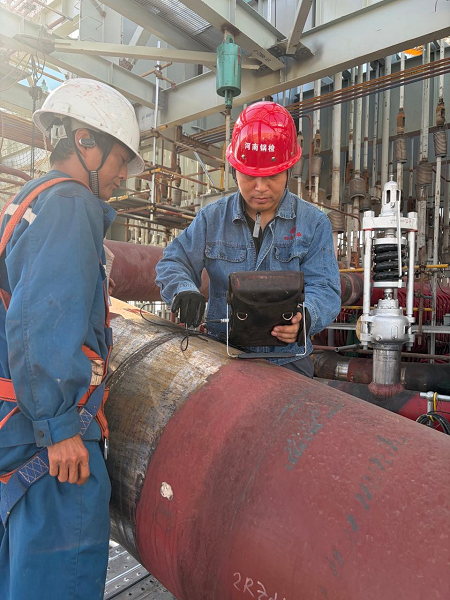

随后,检验组一行深入施工现场,对2号锅炉本体承压部件、钢架安装、集箱及管道支吊架安装质量等进行了现场抽查。在锅炉平台上,检验人员重点对水压试验范围内的焊口质量、热处理工艺执行情况等进行了复核,并对施工单位质量保证体系运行记录、技术交底资料进行了查阅。针对现场发现的细节问题,检验组与施工、监理及建设单位进行了沟通确认。

现场抽查和资料抽查结束后,检验组召开了监督检验末次会议。会上,检验组对施工单位在质量管理、技术资料准备及现场实体质量方面所做的工作给予了肯定,同时反馈了本次监督检验中发现的问题,要求相关责任单位限期整改闭环,确保水压试验前各项条件全面达标。
此次监督检验,是2号锅炉水压试验前的一次关键“体检”。河南省锅检院、豫检集团锅检院有限公司作为监检单位,严格履行检验职责,以严谨、公正、专业的技术服务,为机组后续调试和稳定运行奠定了坚实基础,未来也将继续为新疆电力能源基础设施建设把好质量关、安全关。
